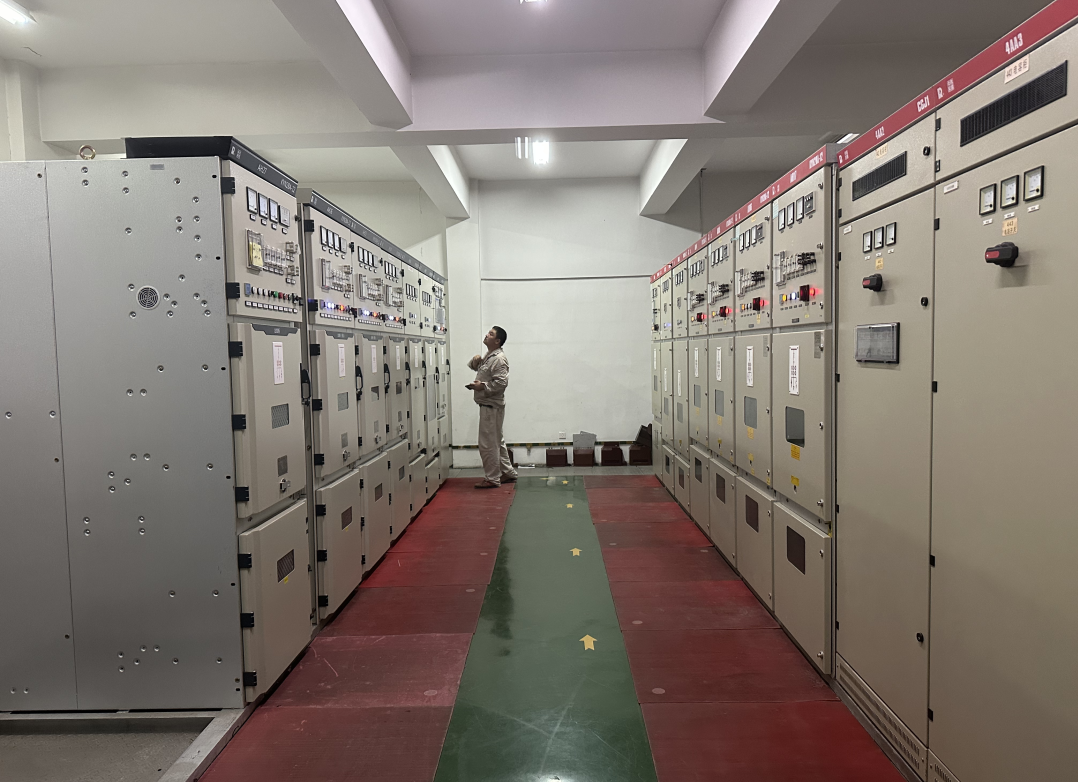

7月6日,蘇化科技園二期項目建設的兩座變電所工程完工并順利投運,下午4時許,在園區供電公司客服經理、恒華公司電氣技術人員的許可、監護和見證下, 4臺高能效型變壓器先后通電試運行。至此,連同原有的兩座變電所,由雙路10千伏高壓供電、每路4000千伏安、總?cè)萘繛?000千伏安的4座變電所全部投入運行,為科技園一二期所有樓棟、裙房以及地下車庫、設備功能房提供可靠的電力供應與保障,實現了電力配套工程預定目標。
此次科技園利用周六周日兩個休息日,集中電力工程安裝、成套廠售后服務和供電公司計量負控三方力量施工作業。

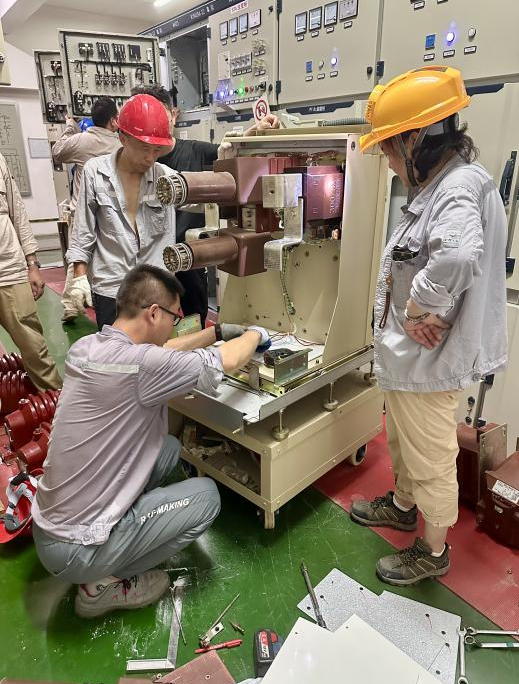

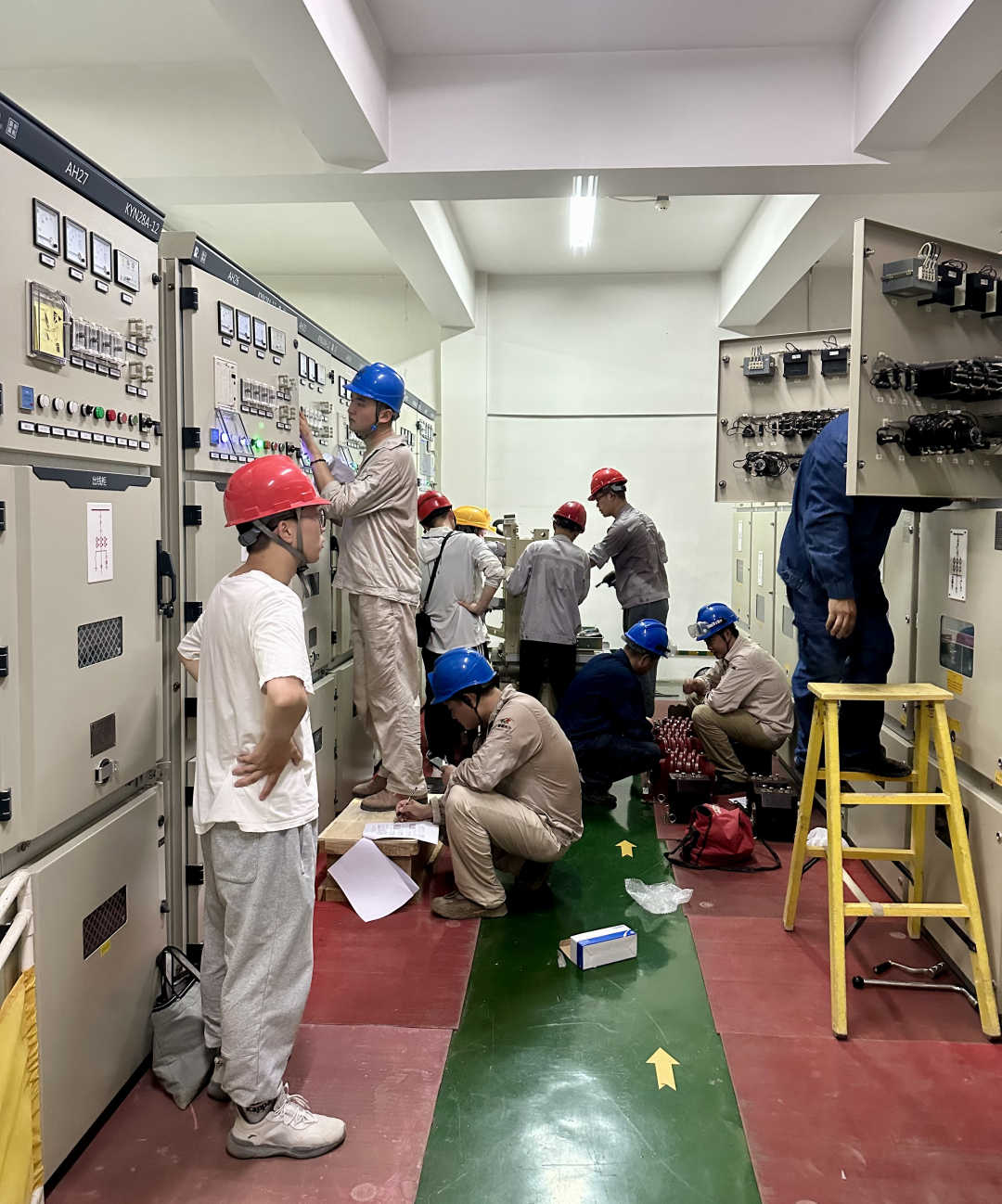

在落實投運計劃獲批、開閉所停送電操作、供電客服及計量人員時間配合的基礎上,制定并實施了白天停電施工、周六傍晚臨時恢復送電的可行方案,完成了增容后兩路高壓計量裝置現場改造和互感器電表更換、電源總開關和變壓器綜合保護交接試驗、高壓電纜耐壓測試和整體驗收工作。施工期間恰逢高溫天,作業人員汗流浹背,繼保人員對每個開關回路按保護定值設置試驗;電試人員對每條高壓電纜進行投運前絕緣電阻的復測;計量負控人員更換互感器核對回路,大家一絲不茍,抓緊時間,在6日下午4點前完成投運前的所有任務。
穩定的電力供應,是園區營商環境優化的重要一環。隨著送電成功,標志著蘇化科技園電力基礎設施全面建成,為入園企業提供穩定、智能、高效的電力保障,園區也將借助電力 “引擎”,加速產業集聚,實現與企業的共同發展!
